近日,由中庆建设集团承建的
江西省赣州市章贡区创业创新基地标准厂房
及配套设施建设项目

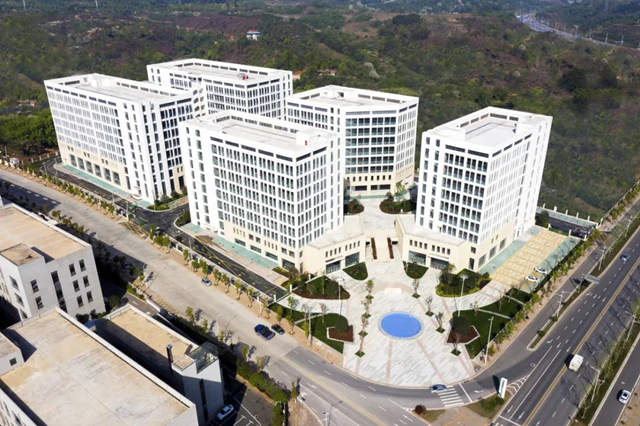

完成竣工验收,正式交付
550名建设者用 铁军速度 与 工匠精神
赢得了这场“战役”的胜利
为赣州人民交上了一份满意的答卷
项目简介
共5座单体
总用地面积33663.11㎡
总建筑面积80500.00㎡
主要建设内容包括
地上配套办公建筑、标准厂房建筑
地下室及相应的配套设施建设
项目的建成将为高层次人才提供发展空间
进一步助推章贡区科技、经济再腾飞
技术攻坚战!

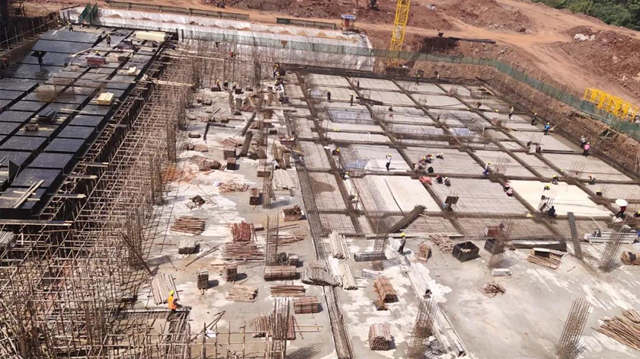

攻克大面积首层高支模施工
项目层高8.05m、跨度8.5m
需采用首层高支模施工
其中4#楼约2300㎡、5#楼约2800㎡
占地面积大,加大了施工难度
▷ 施工前多次组织内部研讨,并邀请专家组进行专家论证,确定最优施工方案;
▷ 采取浇筑架内垫层作为满堂架基础,先浇筑结构柱,同时设置抱柱和水平、竖向剪刀撑,安全有效保证了支撑体系的整体性和稳定性;

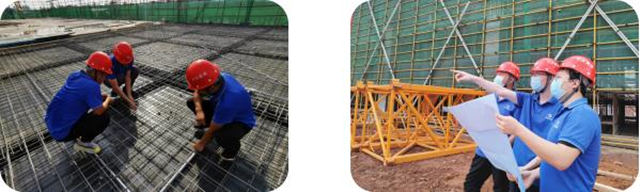

▷ 两栋楼高支模体系共用约3.7万根钢管、15.4万个扣件,项目每天投入施工人员近70人,单栋楼用时8天全部搭设完毕;

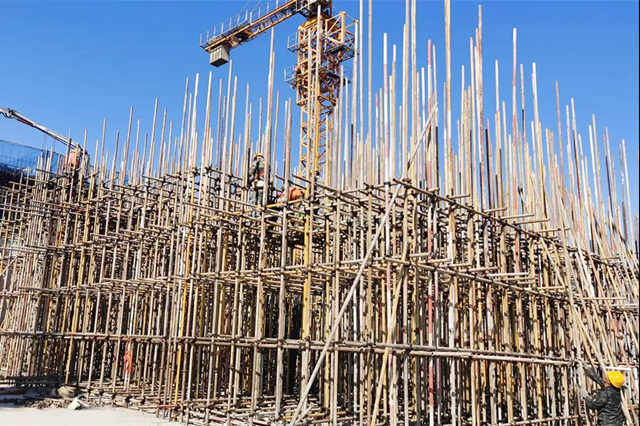

高支模体系搭设
▷ 楼板混凝土浇筑前再次邀请专家组进行二次验收,同时为防止浇筑楼板混凝土时高支模支撑体系变形,浇筑混凝土前设置沉降观测点,安排专人进行实时观测。
安全持久战!
用实际行动创建安全绿色文明工地
从细微着手

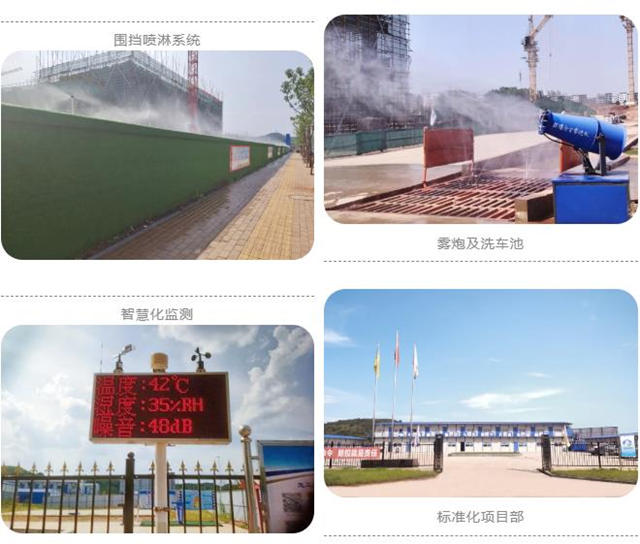

采用多种措施和防护手段
确保全过程施工安全
结合当地气候特点绿色施工、智慧施工
科学布设施工区、材料加工区、生活区
各区域规划合理、标准规范
围挡高标准、出口不带泥
工地无扬尘、裸土全覆盖
全体人员用实际行动赢得了
属地建设局及业主单位的良好口碑
项目获得“江西省建筑工程安全生产管理标准化工地”
及“赣州市建筑工程质量管理标准化工地”等殊荣
气候阻击战!
顶小雨、战酷暑、迎朝阳、伴星辰
每年连续下雨近两个月的梅雨天气
长达近五个月、最高气温达43℃的高温天气
战士们充分发挥中庆铁军精神
采取“大雨停一停,小雨顶着干”的方式
抢抓有效施工时间,错温施工
将原来6:00-18:00的施工时间
调整为5:00-10:30及14:30-20:00
保安全、保质量的同时
确保整体工期
中庆铁军坚守在建设一线
抗疫保卫战!
疫情之下,逆行而上
2020年2月,全国疫情爆发
10名中庆建设者
驱车3天、跨越2800多公里来到江西赣州
一手抓疫情防控,一手抓生产经营
安全有序,稳扎稳打
为项目建设按下快进键

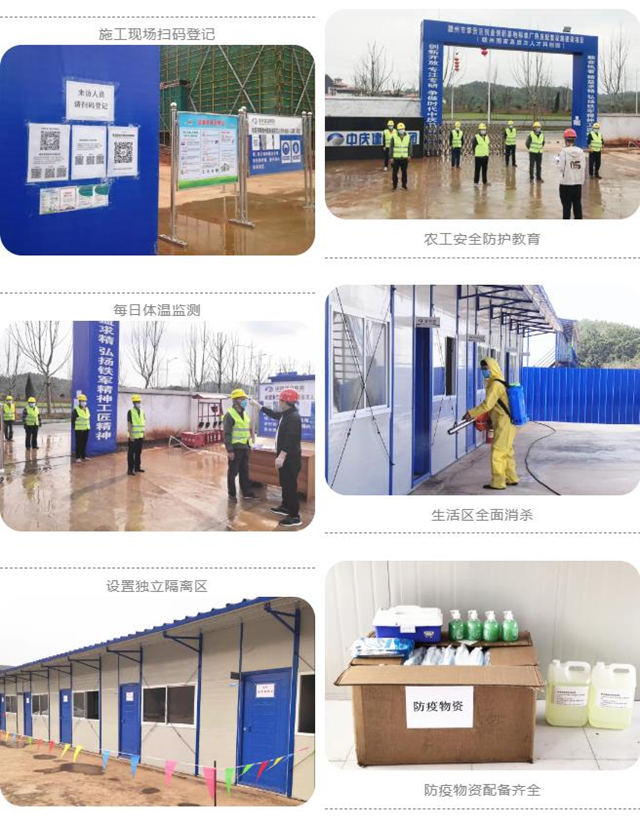

科学预防!硬件软件齐保障
编制复工防疫指南、疫情防控管理应急预案等,配备体温枪、口罩、消毒液、洗手液等各类防疫救援物资,针对不同人群开展多种形式安全防护教育。
落实落细!信息核查绝隐患
建立员工健康日报、疫情小区日监控的动态跟踪管理机制;农民工实施返岗人员“一人一档”制;每天早晚监测全体人员体温及健康情况,严格排查隐患。
大“战”时间轴
2019年11月30日 项目进场,“战役”正式打响
2020年1月10日 提前14天完成1#楼三层楼地面工程及2#楼二层楼地面工程
2020年1月20日 超额完成3#楼地下室钻孔灌注桩工程,具备春节后进行地下室主体施工的条件
2020年5月5日 3#楼地下室主体完工
2020年7月23日 1#楼、2#楼提前3天实现主体封顶
2020年7月31日 3#楼实现主体封顶
2020年8月26日 4#楼、5#楼实现主体封顶,标志着最后一座单体顺利完成封顶
2021年6月2日 项目完成竣工验收,正式交付
“建”证城市发展
“筑”力美好生活
全体中庆建设者在每一项工程中
将继续秉承匠心 不忘初心
高品质履约 高质量建造
全心全力打造品质工程
献礼建党100周年
